Opis projektu to krótki, podstawowy dokument, który pozwala zespołowi uzgodnić, czym jest projekt, dlaczego powstaje i jak zostanie zrealizowany, zanim rozpoczniecie pracę. Z mojego doświadczenia wynika, że pominięcie go to jeden z najszybszych sposobów na porażkę projektu: zakres zaczyna się rozszerzać, interesariusze ciągną w różnych kierunkach, a nikt nie potrafi uzgodnić, jak wygląda stan „ukończono”.
Ten przewodnik obejmuje wszystko — od tego, co należy uwzględnić i kto powinien go przygotować, po typowe błędy i momenty, w których należy go aktualizować. Omówię również to, jak oprogramowanie do zarządzania projektami może znacznie ułatwić tworzenie i udostępnianie opisów projektów w rozproszonych zespołach.
Czym jest opis projektu?
Opis projektu to krótki dokument, który określa, czym jest projekt, dlaczego powstaje i jak planujesz go zrealizować. Zawiera najważniejsze informacje: cele, zakres, harmonogram, interesariuszy i budżet — wszystko w jednym miejscu, zanim rozpoczną się jakiekolwiek prace.
To jedno, wiarygodne źródło informacji, do którego zespół sięga, gdy potrzebuje przypomnienia, jaki jest rzeczywisty cel projektu.
Dlaczego opis projektu ma znaczenie
Oto, co dobry opis projektu zapewnia Twojemu zespołowi:
- Wcześnie ujednolica oczekiwania interesariuszy: Wszyscy uzgadniają, jak wygląda sukces, zanim rozpoczną się prace, a nie dopiero po ich zakończeniu.
- Kontroluje zakres: Spisany i zatwierdzony zakres daje konkretny punkt odniesienia, gdy wymagania zaczynają się rozszerzać.
- Przyspiesza wdrażanie: Nowi członkowie zespołu szybko poznają kontekst bez konieczności odbywania 30-minutowej rozmowy.
- Ogranicza zmęczenie decyzyjne: Gdy w trakcie projektu pojawiają się kompromisy, opis daje zespołom ramy do podejmowania decyzji.
- Zapewnia odpowiedzialność: Wskazani właściciele i jasno określone rezultaty oznaczają mniej miejsca na niejasności dotyczące tego, kto odpowiada za poszczególne zadania.
Opis projektu zapobiega dwóm najczęstszym przyczynom problemów z projektami: niezgodnym oczekiwaniom i rozszerzaniu zakresu. Badanie PMI wykazało, że w przypadku 52% projektów dochodzi do rozszerzania zakresu lub niekontrolowanych zmian. Z mojego doświadczenia wynika, że projekty, w których pominięto opis, najczęściej trafiają do tej grupy.

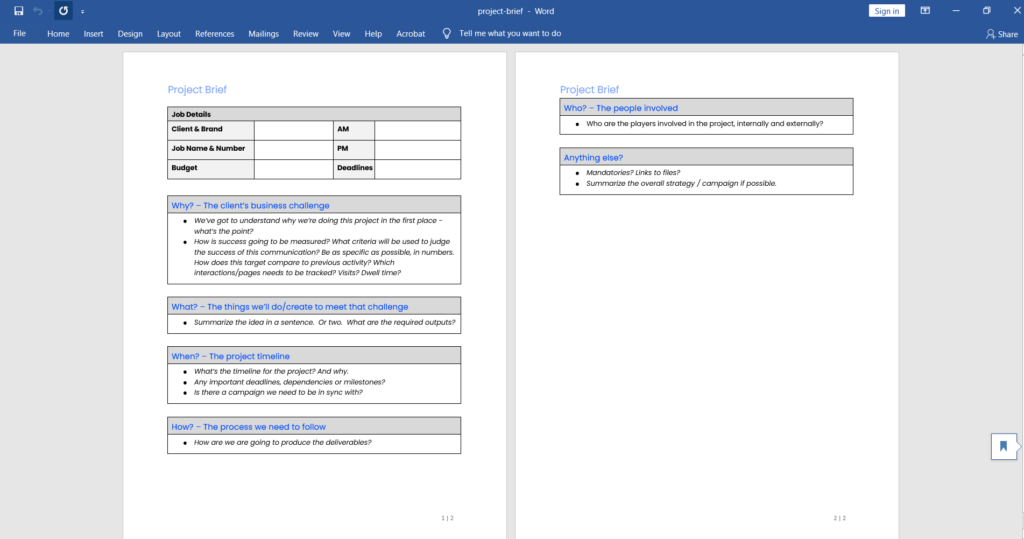

Szablon opisu projektu
Tutaj możesz pobrać mój szablon opisu projektu i przykładowy opis projektu. Możesz dostosować go do własnych opisów projektów (a także dodać logo i identyfikację wizualną swojej organizacji), a przykład dokładnie pokazuje, co powinno znaleźć się w każdej sekcji.

Przykład opisu projektu

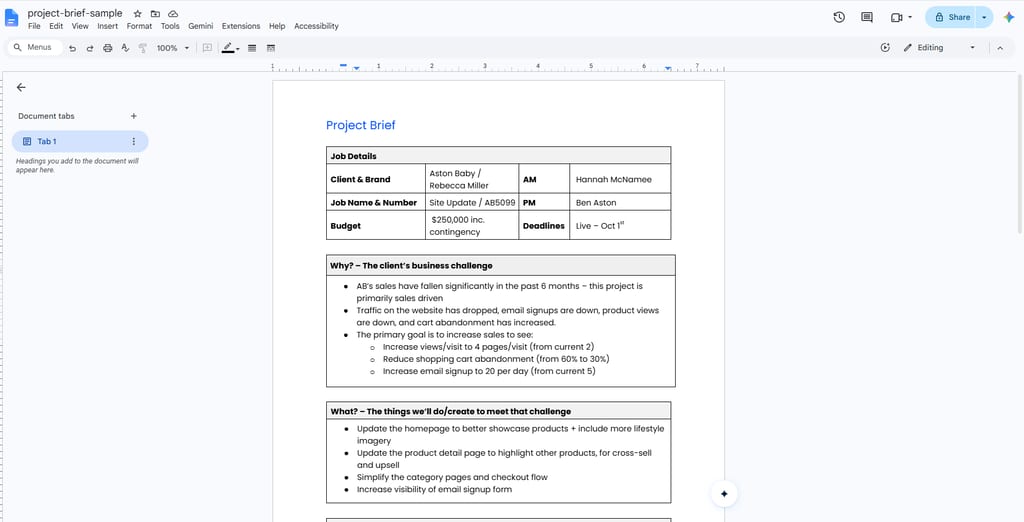

Tak może wyglądać Twój opis projektu po ukończeniu:
| Szczegóły zlecenia | |||
|---|---|---|---|
| Klient i marka | Aston Baby / Rebecca Miller | AM | Hannah McNamee |
| Nazwa i numer zlecenia | Aktualizacja strony / AB5099 | PM | Ben Aston |
| Budżet | $250,000 z uwzględnieniem rezerwy | Terminy | Uruchomienie – 1 października |
| Dlaczego? – Wyzwanie biznesowe klienta |
|---|
| Sprzedaż AB znacznie spadła w ciągu ostatnich 6 miesięcy; projekt jest przede wszystkim ukierunkowany na sprzedaż Ruch na stronie internetowej spadł, liczba zapisów na listę mailingową zmalała, liczba wyświetleń produktów spadła, a porzucanie koszyka wzrosło. Głównym celem jest zwiększenie sprzedaży poprzez: zwiększenie liczby wyświetleń/wizyt do 4 stron/wizytę (z obecnych 2), ograniczenie porzucania koszyka zakupowego (z 60% do 30%) oraz zwiększenie liczby zapisów na listę mailingową do 20 dziennie (z obecnych 5) |
| Co? – Rzeczy, które zrobimy/stworzymy, aby sprostać temu wyzwaniu |
|---|
| Aktualizacja strony głównej, aby lepiej prezentowała produkty i zawierała więcej zdjęć przedstawiających produkty w codziennym użyciu Aktualizacja strony szczegółów produktu, aby wyróżnić inne produkty w celu sprzedaży krzyżowej i dodatkowej Uproszczenie stron kategorii i procesu finalizacji zakupu Zwiększenie widoczności formularza zapisu na e-maile |
| Kiedy? – Harmonogram projektu |
|---|
| Rozpoczęcie współpracy z klientem 20. września Uruchomienie – 1. listopada (termin wynika z wcześniej zarezerwowanej płatnej świątecznej kampanii medialnej). |
| Jak? – Proces, którego musimy przestrzegać |
|---|
| Preferencją AB jest rozpoczęcie od etapu analizy i utworzenie listy uporządkowanych według priorytetów usprawnień Następnie projekt będzie realizowany w iteracyjnych sprintach UX/projektowych i deweloperskich Priorytetem jest jak najszybsze zajęcie się szybkimi usprawnieniami konwersji na dole lejka, a następnie większymi problemami witryny w miarę dostępnego budżetu i harmonogramu. |
| Kto? – Zaangażowane osoby |
|---|
| Klient: Rebecca Miller (główna interesariuszka) Zespół projektowy DPM: Simon (CD), Suze (Teksty), Dave (Strategia), Warren (UX), Rory (Technologie), Ben (AM) |
| Coś jeszcze? |
|---|
| Klient chce pozostawić witrynę na WooCommerce i WordPressie Poprzednie prace strategiczne dotyczące rozwoju astonbaby.com należy przeanalizować i uwzględniać w całym projekcie |

Opis projektu a inne dokumenty projektowe
Opis projektu jest często mylony z dokumentami, które służą innym celom. Skorzystaj z tej tabeli, aby zrozumieć, jakie miejsce zajmuje opis projektu w porównaniu z innymi typowymi dokumentami projektowymi:
| Dokument | Cel | Typowa długość | Kiedy jest tworzony |
|---|---|---|---|
| Opis projektu | Uzgodnienie celów, zakresu i podejścia przez zespół | 1–2 strony | Rozpoczęcie projektu |
| Karta projektu | Formalne zatwierdzenie projektu; określenie uprawnień sponsora | 2–5 stron | Przed rozpoczęciem lub na początku projektu |
| Plan projektu | Szczegółowy podział zadań, harmonogram i plan zasobów | 5–20+ stron | Etap planowania |
| Opis koncepcji kreatywnej | Wytyczne dotyczące efektów kreatywnych (projektowania, treści, kampanii) | 1 strona | Przed rozpoczęciem prac kreatywnych |
| Propozycja projektu | Uzasadnienie potrzeby finansowania lub zatwierdzenia | Różna | Przed zatwierdzeniem projektu |
| Podsumowanie dla kadry kierowniczej | Podsumowanie rezultatów dla kadry kierowniczej | 1 strona | Na koniec projektu lub na potrzeby raportowania |
Opis projektu jest bardziej szczegółowy niż karta projektu, ale znacznie mniej szczegółowy niż pełny plan projektu. Jeśli ktoś z Twojego zespołu wręcza Ci 15-stronicowy dokument i nazywa go opisem, to jest to plan.
Kto tworzy opis projektu i kiedy
Za opis projektu zazwyczaj odpowiada kierownik projektu, ale jego tworzenie jest procesem opartym na współpracy. Zbierzesz informacje od interesariuszy, ekspertów merytorycznych i osoby sponsorującej projekt. Opis odzwierciedla ich wkład, nawet jeśli to Ty go opracowujesz.
Opis należy napisać na etapie rozpoczęcia projektu, zanim rozpocznie się planowanie lub przydzielanie zasobów. Jeśli ustalasz harmonogramy lub przydzielasz zadania przed zatwierdzeniem opisu, pracujesz w niewłaściwej kolejności.
Oto kto zazwyczaj wnosi wkład w poszczególne sekcje:
- Kierownik projektu: Opracowuje dokument, ułatwia jego zatwierdzenie i aktualizuje go przez cały czas trwania projektu.
- Osoba sponsorująca projekt: Potwierdza uzasadnienie biznesowe oraz zatwierdza zakres i budżet.
- Kluczowi interesariusze: Weryfikują cele, wskazują ograniczenia i potwierdzają swoje role.
- Eksperci dziedzinowi: Dostarczają informacji na temat zakresu technicznego, wykonalności i wymagań dotyczących zasobów.
Proponuję przeprowadzenie krótkiego spotkania rozpoczynającego z osobami współtworzącymi projekt jeszcze przed przygotowaniem dokumentu. Zajmuje to mniej czasu niż poprawianie założeń, które nie odzwierciedlają celów projektu.
Kluczowe elementy, które należy uwzględnić w opisie projektu
Każdy opis wygląda nieco inaczej w zależności od projektu, ale poniższe elementy są zazwyczaj uwzględniane zawsze.
Tło i kontekst
Wyjaśnij, dlaczego ten projekt istnieje. Jaki problem biznesowy, szansa lub czynnik go wywołały? Ta sekcja przedstawia osobom, które dołączają później, oraz nowym interesariuszom sytuację „przed”. Ogranicz ją do dwóch lub trzech zdań.
Cele i mierniki sukcesu
Określ, co chcesz osiągnąć i skąd będziesz wiedzieć, że cel został osiągnięty. Formułuj cele zgodnie z metodą SMART (konkretne, mierzalne, osiągalne, istotne i określone w czasie). Ogólnikowe cele, takie jak „poprawa doświadczenia użytkownika”, wymagają przypisania mierzalnego rezultatu, na przykład „zmniejszenie odsetka rezygnacji podczas wdrażania o 20% do drugiego kwartału”.
Zakres
Określ, co wchodzi w zakres projektu, a co się w nim nie mieści. Elementy objęte zakresem to rezultaty i prace, za które odpowiada zespół. Elementy poza zakresem to wyraźnie określone wyłączenia, które w przeciwnym razie mogłyby zostać uznane za oczywiste. Precyzja zapobiega dodawaniu przez interesariuszy „jeszcze tylko jednej rzeczy” po sześciu tygodniach.
Harmonogram i kamienie milowe
Wymień najważniejsze daty: rozpoczęcie projektu, główne kamienie milowe i docelową datę zakończenia. Nie potrzebujesz pełnego wykresu Gantta, ale kilka kluczowych dat daje wszystkim wspólne poczucie tempa i pilności.
Grupa docelowa
Opisz, dla kogo przeznaczone są rezultaty projektu. W przypadku funkcji produktu będzie to użytkownik końcowy. W przypadku inicjatywy wewnętrznej może to być konkretny dział. Dzięki temu decyzje pozostają osadzone w potrzebach osób, które faktycznie skorzystają z wykonanej pracy.
Interesariusze i role
Wymień zaangażowane osoby i wyjaśnij, za co odpowiada każda z nich. Użyj macierzy RACI albo prostej listy w przypadku mniejszych projektów, jeśli pełna macierz wydaje się przesadą. Najważniejsze jest to, aby nikt nie musiał zgadywać, czy dana decyzja należy do niego.
Budżet i zasoby
Podaj zatwierdzony budżet i wszelkie istotne zobowiązania dotyczące zasobów (np. liczbę pracowników, narzędzia, dostawców i infrastrukturę). W opisie nie musisz zamieszczać zestawienia poszczególnych pozycji. Na tym etapie wystarczą maksymalna kwota i najważniejsze ograniczenia zasobów.
Plan komunikacji
Przedstaw, jak zespół będzie utrzymywać spójność działań. Uwzględnij częstotliwość spotkań, format raportowania statusu i informacje o tym, kto otrzymuje poszczególne aktualizacje. Nie musi to być rozbudowane. Nawet jedno zdanie, takie jak „cotygodniowy e-mail ze statusem dla sponsorów w każdy piątek”, jest bardziej użyteczne niż brak jakichkolwiek ustaleń.
Jak napisać opis projektu: krok po kroku
Wykonaj poniższe kroki, aby przygotować opis przydatny od pierwszego dnia:
- Zbierz kontekst przed rozpoczęciem pisania: Porozmawiaj z osobą sponsorującą projekt i kluczowymi interesariuszami. Poznaj czynnik biznesowy, znane ograniczenia oraz to, jak osoby mające największe znaczenie definiują pomyślny rezultat.
- Najpierw przygotuj tło i cele: Zacznij od „dlaczego”, a dopiero potem przejdź do „co”. Gdy cel jest jasny, łatwiej spójnie napisać pozostałą część opisu.
- Wyraźnie określ zakres: Wymień, co jest uwzględnione, a co nie. Zaangażuj interesariuszy w ten etap. Spory dotyczące zakresu znacznie łatwiej rozwiązać na etapie projektu dokumentu niż w trakcie realizacji.
- Dodaj kluczowe daty harmonogramu i nazwiska osób odpowiedzialnych: Nawet przybliżone daty kamieni milowych i określone role są lepsze niż pola zastępcze. Konkretność sprzyja odpowiedzialności.
- Uzupełnij budżet i zasoby: Przed finalizacją uzyskaj od osoby sponsorującej potwierdzony przedział budżetowy. Szacunki bez zatwierdzenia powodują problemy w późniejszym czasie.
- Przygotuj plan komunikacji: Uzgodnij ze sponsorem częstotliwość i format aktualizacji. Zajmuje to pięć minut, ale oszczędza wiele godzin doraźnej komunikacji.
- Udostępnij dokument do przeglądu i uzyskaj zatwierdzenie: Wyślij projekt dokumentu wszystkim kluczowym interesariuszom. Uwzględnij ich uwagi, a następnie uzyskaj pisemną akceptację.
- Udostępnij go całemu zespołowi: Umieść go w miejscu, w którym każdy będzie mógł go znaleźć, na przykład w narzędziu do zarządzania projektami, na współdzielonym dysku lub na platformie dokumentacji zespołu.
Typowe błędy w briefie projektowym, których należy unikać
Większość problemów z briefem projektowym nie wynika z tego, co znajduje się w dokumencie, lecz ze sposobu jego przygotowania lub wykorzystania. Zwróć uwagę na następujące kwestie:
- Przygotowanie go w odosobnieniu: Brief sporządzony bez udziału interesariuszy będzie wymagał poprawek, często więcej niż jednej. Zaangażuj odpowiednie osoby na wczesnym etapie.
- Niejasne określenie zakresu: „Ulepszyć pulpit” nie jest określeniem zakresu. Niejednoznaczność prowadzi do założeń, a założenia prowadzą do niekontrolowanego rozszerzania zakresu.
- Pominięcie listy elementów wyłączonych z zakresu: Jeśli określisz tylko to, co obejmuje projekt, interesariusze sami uzupełnią luki (zwykle na swoją korzyść).
- Wyznaczanie celów bez mierników: Celów bez mierzalnych rezultatów nie można ocenić. Jeśli nie możesz czegoś zmierzyć, nie możesz potwierdzić, że zostało zrealizowane.
- Odłożenie go na półkę po rozpoczęciu projektu: Brief powinien być aktualnym punktem odniesienia, a nie jednorazowym dokumentem. Jeśli trudno go znaleźć, nie będzie wykorzystywany.
Narzędzia usprawniające przygotowanie briefu projektowego
Oto kilka narzędzi, które przyspieszają proces i zwiększają użyteczność jego rezultatów:
Clicks on the links below may earn a commission, which supports our independent testing and review of software and services. Learn more about how we stay transparent.
Kiedy aktualizować lub zmieniać brief projektowy
Brief projektowy powinien zachować aktualność przez cały czas trwania projektu, co oznacza, że należy do niego wracać, gdy coś się zmienia.
Zaktualizuj brief, gdy wystąpi którekolwiek z poniższych zdarzeń:
- Zmiany zakresu: Każde formalnie zatwierdzone dodanie lub usunięcie elementów projektu powinno zostać odzwierciedlone w briefie.
- Zmiany harmonogramu: Jeśli kluczowe kamienie milowe ulegną przesunięciu, zaktualizuj brief, aby nie był sprzeczny z aktualnym planem.
- Zmiany interesariuszy lub odpowiedzialności: Należy wskazać nowych decydentów, a osoby, które odeszły, zastąpić innymi.
- Zmiany budżetu: Zatwierdzone zmiany budżetu powinny być udokumentowane w briefie, a nie tylko w arkuszu kalkulacyjnym.
- Ewolucja celów: Jeśli cel biznesowy zmieni się w trakcie projektu, brief powinien odzwierciedlać nowy kierunek.
Podczas aktualizowania briefu zanotuj numer wersji i zakres wprowadzonych zmian. Dzięki temu historia zmian pozostaje widoczna, a interesariusze otrzymują jasny zapis powodów ewolucji projektu. Traktuję informacje o wersjach jako uproszczony rejestr zmian. Zajmuje to dwie minuty i pozwala uniknąć wielu rozmów w stylu: „Chwileczkę, myślałem, że ustaliliśmy…”
Rozpocznij kolejny projekt z właściwym nastawieniem
Solidny brief projektowy to jeden z najlepszych sposobów, aby pokazać się jako przygotowany i działający w porozumieniu lider projektu. Jeśli chcesz poznać więcej takich narzędzi, które pomogą Ci doskonalić praktykę realizacji projektów, zapisz się do naszego bezpłatnego newslettera i uzyskaj członkostwo, aby otrzymać dostęp do szablonów, poradników i wiedzy innych praktyków, przygotowanych dla kierowników projektów działających w erze sztucznej inteligencji.
